Большие bitcoin-майнеры все активнее переводят энергоплощадки и инфраструктуру подключения к сети под дата-центры для ИИ и высокопроизводительных вычислений (HPC), пишет Cointelegraph.
К окончанию 2025 года мощность ИИ-ЦОД в мире достигнула 29,6 ГВт, получается исходя из сведений Stanford University. Недостаток для сферы — не железо, а присоединенная к сети электрическая энергия: подстанции, остывание и разрешения. Ровно под это майнеры последние годы строили площадки для добычи bitcoin.
В Stanford University также подчеркнули, что в 2022 году мощность ИИ была ниже 1 ГВт, а за 3 года выросла приблизительно в 200 раз. Комплексный спрос ИИ на электрическую энергию через 2024 год составил 9,4 ГВт. Самые ресурсоемкие обучающие пуски могли потреблять свыше 100 МВт. С 2006 года цена GPU-вычислений снизилась больше чем на восемьдесят девять процентов.

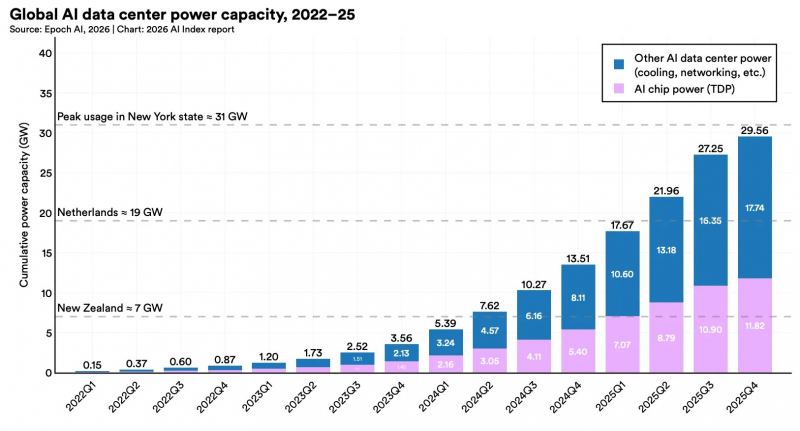

Комплексная мощность дата-центров для ИИ. Источник: Cointelegraph.
В США институт высчитал 5 427 дата-центров.
Электричество оказалось ценнее ASIC
Спец оборудование майнеров не подступает ни для обучения моделей, ни для инференса. ИИ-заказчикам необходимы энергоплощадки, договоры на поставку электрической энергии, подключение к сети и готовые корпуса под стойки. Подобные объекты нередко находятся в регионах США с дешевенькой электрической энергией — в их числе Техас и побережье Мексиканского залива.
Несколько майнеров уже подписали большие сделки в ИИ- и HPC-секторе:
- в ноябре 2025 года IREN заключила с Майкрософт пятилетнее соглашение на пасмурные GPU-сервисы приблизительно на $9,7 миллиардов для кампуса мощностью 750 МВт в Чилдрессе (Техас);
- в декабре 2025 года Hut 8 подписала 15-летний контракт с Fluidstack на $7 миллиардов по объекту River Bend в Луизиане мощностью 245 МВт. Выплаты по нему обеспечены Гугл;
- TeraWulf сообщила о законтрактованной выручке от HPC на $12,8 миллиардов и сказала, что уже зарабатывает на аренде выше, чем на майнинге;
- Core Scientific расширила соглашение с CoreWeave до $10,2 миллиардов на двенадцать лет.
ИИ-разворот меняет оценку криптокомпаний
По расчетам CoinShares, общественные майнеры объявили ИИ- и HPC-договоры больше чем на $70 миллиардов. Компании с такими соглашениями торгуются с мультипликатором 12,3 к выручке за 12 месяцев — против 5,9 у майнеров, делающ?? ставку только на добычу bitcoin.
Специалисты допустили рост толики ИИ-направления в выручке общественных майнеров приблизительно до семьдесят процентов к окончанию 2026 года — с около тридцати процентов в первые три месяца 2026 года.
В соответствии с JPMorgan, экономика добычи bitcoin в текущем году резко усугубилась. Средние издержки на майнинг одной монеты составляют $78 000, текущий курс — ~$60 000. При таком уровне цены актива выше двадцати процентов майнеров трудятся в убыток.
Однако переход в ИИ остается драгоценным. CoinShares оценила цена обычной инфраструктурных объектов для добычи цифровой валюты в $700 000-$1 млн на 1 МВт. ИИ-объекты с жидкостным остыванием могут добиваться $8-15 млн на 1 МВт.
В Cointelegraph также выделил опасности: рост долговой перегрузки, задержки ввода объектов и зависимость от ограниченного круга гиперскейлеров. К примеру, Hut 8 планирует пуск River Bend только на 2-ой квартал 2027 года. IREN к окончанию марта 2026 года раскрыла около $3,75 миллиардов конвертируемого долга, а в мае завлекла еще $3 миллиардов через новое расположение.
Подчеркнём, в мае наикрупнейшие общественные майнеры продали более 32 000 BTC — выше, чем за весь 2025 год.
